Baustelle & Nachweis
Regiebericht in Österreich: Vorlage und was draufgehört
Was auf einen Regiebericht gehört, wer die Regie angeordnet hat, wer gegenzeichnet und bis wann — mit Vorlage, zwei OGH-Entscheidungen und den Fristen öffentlicher Auftraggeber.
Zirko RedaktionVeröffentlicht: 11 Min. Lesezeit
Inhalt
- Regie gibt es nur auf Anordnung
- Die Zeile, die am häufigsten fehlt: wer angeordnet hat
- Was auf den Regiebericht gehört — und warum die Beschäftigungsgruppe zählt
- Gegenzeichnen, übergeben, Frist halten
- Regiebericht, Bautagesbericht, Arbeitszeitaufzeichnung: drei Blätter für drei Leser
- Ein Regiebericht zum Übernehmen
- Von der Unterschrift zur Regierechnung
Freitag, 2. Oktober, Strangsanierung in der Kaiserstraße 58 in Wien-Neubau. Beim Öffnen des Schachts in Top 7 zeigt sich, dass der verzinkte Abzweig zur Nachbarwohnung durchgerostet ist. Im Leistungsverzeichnis steht er nicht. Die örtliche Bauaufsicht sagt „macht das gleich mit, auf Regie“, der Monteur arbeitet zweieinhalb Stunden daran, und am Monatsende liegt der Regiebericht der Abschlagsrechnung bei. Ob das Geld dafür kommt, hängt dann nicht an den Stunden, sondern an zwei Zeilen, die auf vielen Blättern fehlen: wer die Regie angeordnet hat, und wann der Bericht zur Bestätigung übergeben wurde.
Ein Regiebericht ist die tägliche Aufzeichnung über Arbeiten, die nach tatsächlichem Aufwand statt nach Einheitspreis abgerechnet werden — auf der Baustelle auch Regieschein, in manchen Verträgen Regiebuch. Wie viel an der Übergabe hängt, zeigt eine Entscheidung des OGH vom 28. Mai 2015: Er ließ eine Auslegung stehen, nach der Regieberichte, die erst den Rechnungen beigelegt wurden, keine Regiebestätigungen im Sinn der ÖNORM B 2110 sind, sondern eine „bloße Leistungsaufstellung“ (9 Ob 19/15g). Durch Schweigen des Auftraggebers gelten sie dann nicht als anerkannt; die Stunden musst du im Streit selbst beweisen.
Regie gibt es nur auf Anordnung
Ein Werkvertrag entsteht, wenn jemand „die Herstellung eines Werkes gegen Entgelt übernimmt“ (§ 1151 ABGB). Wie das Entgelt berechnet wird, legt der Vertrag fest: nach Einheitspreisen und Ausmaß, pauschal oder eben in Regie, also nach Stunden, Material und Geräten. Regie ist die Ausnahme für Arbeiten, die im Leistungsverzeichnis nicht vorkommen oder deren Umfang sich vorher nicht festlegen lässt. Die Holding Graz – Kommunale Dienstleistungen GmbH beschreibt genau diese beiden Fälle in ihren Vertragsbestimmungen für Bauaufträge (Pkt. 3.3.1).
Die Vertragsbestimmungen öffentlicher Auftraggeber binden die Regie an eine Anordnung, und sie sagen es in deutlichen Worten:
- Stadtgemeinde Hall in Tirol: „Leistungen werden nur dann zu Regiepreisen vergütet, wenn vom AG ihre Durchführung in Regie angeordnet oder ihrer Durchführung in Regie vom AG zugestimmt wurde“ (Pkt. 6.4.1).
- Kuratorium Wiener Pensionisten-Wohnhäuser (KWP): „Regieleistungen werden, auch wenn sie im Leistungsverzeichnis vorgesehen sind, nur anerkannt, wenn sie schriftlich beauftragt wurden.“
- Holding Graz: Regieleistungen „dürfen vor deren Anordnung durch den AG nicht in Angriff genommen werden“ (Pkt. 3.3.2).
Ohne ÖNORM und ohne eigene Vertragsbestimmungen, also beim typischen Privatkunden, gilt das ABGB: Ist kein Entgelt bestimmt und keine Unentgeltlichkeit vereinbart, „so gilt ein angemessenes Entgelt als bedungen“ (§ 1152 ABGB). Einen Weg um den eigenen Kostenvoranschlag herum öffnet die Regie dabei nicht. Für die veranschlagten Arbeiten bleibt es bei § 1170a ABGB, und beim Privatkunden gilt die Richtigkeit des Voranschlags als gewährleistet, „wenn nicht das Gegenteil ausdrücklich erklärt ist“ (§ 5 Abs. 2 KSchG) — ausgeführt in Kostenvoranschlag in Österreich: beim Privatkunden bindet er dich. In Regie abgerechnet wird, was dazukommt, und das gehört vor dem ersten Handgriff vereinbart.
Die Zeile, die am häufigsten fehlt: wer angeordnet hat
„Mit Regieberichten wird allerdings nur der Umfang der Leistungen und nicht die Beauftragung selbst bestätigt.“ — Katharina Müller, Dokumentation von Regieleistungen, Bauzeitung 21/2016
Die Unterschrift des Auftraggebers sagt also: Diese Stunden, dieses Material, diese Geräte sind angefallen. Sie sagt nicht, dass er die Arbeit bestellt hat. Den Auftrag weist du gesondert nach — und am einfachsten auf demselben Blatt, mit einer Zeile, die Name, Funktion, Tag, Uhrzeit und Form der Anordnung nennt.
Dazu kommt die Frage, ob der Anordnende das überhaupt durfte. Die örtliche Bauaufsicht ist auf der Baustelle die Stimme des Bauherrn; ob sie auch Zusatzleistungen bestellen darf, steht im Vertrag. Die Holding Graz schreibt beides in einen Absatz: Die ÖBA „vertritt den AG bei der Abwicklung des Vertrages“ — und: „Zu Vertragsanpassungen und Anordnung von Leistungsänderungen ist die ÖBA aber nur dann berechtigt, wenn dies vom AG ausdrücklich erklärt wird“ (Pkt. 2.2). Derselbe Absatz hält fest, dass dich die Vertretung durch die ÖBA nicht von deinen Prüf- und Warnpflichten entbindet. Steht im Auftragsschreiben nichts dazu, frag nach und hebe die Antwort auf.
Die Vertragsbestimmungen der Stadtgemeinde Hall in Tirol, die der Nummerierung der ÖNORM B 2110:2013 folgen, zählen in Punkt 6.4.2 auf, was vor Beginn der Regie einvernehmlich festzulegen ist: Art und Umfang der Regieleistungen, Anzahl und Beschäftigungsgruppen der Arbeitskräfte und die Umstände, die zu Aufzahlungen für Überstunden, Nacht-, Sonn- und Feiertagsstunden, Schichtarbeit und Erschwernisse führen können. Auf einen kleinen Regieauftrag übertragen ist das ein Satz in der E-Mail: „Abzweig Top 8 tauschen, ein Facharbeiter, rund zwei Stunden, keine Überstunden.“
Was auf den Regiebericht gehört — und warum die Beschäftigungsgruppe zählt
Die Holding Graz nennt den Mindestinhalt in einem Satz: Die Aufzeichnungen „haben insbesondere den Namen und Tätigkeit der Arbeitskraft, eingesetzte Geräte, den Tag und eine Kurzbeschreibung ihrer Leistung sowie die Anzahl der Stunden zu enthalten“ (Pkt. 3.3.2). Für einen Bericht, der auch beim privaten Bauherrn und beim Generalunternehmer hält, kommen fünf Dinge dazu:
- Die Anordnung — wer, in welcher Funktion, wann, mündlich oder schriftlich.
- Die Beschäftigungsgruppe jeder Person — Facharbeiter, Helfer, Lehrling, Vorarbeiter.
- Die Arbeitszeit von–bis, nicht nur die Summe. Eine Spanne lässt sich gegen den Bautagesbericht und die Anlieferzeiten prüfen, eine nackte „2,5“ nicht.
- Das Material mit Menge und Einheit, die Geräte mit Einsatzzeit.
- Die Unterschriften beider Seiten mit Datum und, wenn der Auftraggeber nicht vor Ort unterschreibt, den Tag der Übergabe.
Die Beschäftigungsgruppe ist kein Formalismus, sie bestimmt den Preis. In Vertragsbestimmungen auf Basis der ÖNORM B 2110 wird nach den vereinbarten Preisen für die Arbeitsstunde „in der jeweiligen Beschäftigungsgruppe“ abgerechnet, und zwar „unabhängig von der Beschäftigungsgruppe der eingesetzten Arbeitnehmer“ nach dem Regiestundenpreis derjenigen Gruppe, „welcher der erbrachten Regieleistung entspricht“ — so wörtlich in Punkt 5.1.3 der Holding Graz und ebenso in Punkt 8.2.6.2 der Vertragsbestimmungen von Hall in Tirol, dort mit einer Ausnahme für den Fall, dass Arbeitskräfte der passenden Gruppe fehlen und der Auftraggeber einer anderen zustimmt. Wer den Meister zum Stemmen schickt, bekommt den Helfersatz; wer Facharbeit leistet, schreibt das Wort Facharbeiter dazu.
Gegenzeichnen, übergeben, Frist halten
Die ÖNORM B 2110 regelt Regieaufzeichnungen in zwei Punkten, die der OGH 2015 im Wortlaut zitiert:
„Der AN hat über alle Regieleistungen täglich Aufzeichnungen zu führen und diese innerhalb einer zu vereinbarenden Frist - bei Fehlen einer solchen binnen 7 Tagen - dem AG zur Bestätigung und Anerkennung der Art und des Ausmaßes zu übergeben.“ — Punkt 6.4.3 ÖNORM B 2110, zitiert in OGH 9 Ob 19/15g
Punkt 8.2.3.3 hängt die Wirkung daran: Einseitig festgestellte Aufmaße gelten als anerkannt, wenn der andere „nicht innerhalb von 2 Wochen ab Erhalt der Mitteilung schriftlich dagegen Einspruch erhoben hat. Dies gilt auch für Regiebestätigungen gemäß 6.4.3“. Schweigen wirkt also — aber nur für tägliche Aufzeichnungen, die fristgerecht übergeben wurden. Genau daran scheiterte der Betrieb in 9 Ob 19/15g: Seine Regieberichte kamen mit den Rechnungen.
Verlassen kannst du dich darauf nur, wenn dein Vertrag nichts anderes sagt. In den drei Vertragsbestimmungen der folgenden Tabelle weicht jede ab — bei der Frist oder bei der Wirkung des Schweigens.
| Vertragsgrundlage | Übergabe der Regieaufzeichnung | Was dazu gilt | Fundstelle |
|---|---|---|---|
| ÖNORM B 2110 ohne eigene Frist (Fassung der OGH-Fälle 2015) | binnen 7 Tagen | anerkannt, wenn binnen 2 Wochen ab Erhalt kein schriftlicher Einspruch kommt | Pkt. 6.4.3 und 8.2.3.3, zitiert in OGH 9 Ob 19/15g |
| Stadtgemeinde Hall in Tirol (Basis ÖNORM B 2110:2013) | binnen 7 Tagen | keine automatische Anerkennung nach zwei Wochen, auch ohne Einspruch; Regieberichte auf Tagesberichten zählen nicht | Pkt. 6.4.3, 6.4.5 und 8.2.3.3 |
| Kuratorium Wiener Pensionisten-Wohnhäuser (Stand April 2018) | noch am selben Tag | nur schriftlich beauftragte Regie wird anerkannt; Aufzeichnung getrennt vom Bautagebuch | AVB zu 6.4.1 |
| Holding Graz (Basis ÖNORM B 2110:2023) | bis zum 20. Kalendertag des Folgemonats | verspätet vorgelegte Aufzeichnungen werden nicht anerkannt | AVB Pkt. 3.3.2 |
Die praktische Regel daraus ist kürzer als jede Tabelle: Unterschreiben lassen am selben Tag, auf der Baustelle. Dann ist die Bestätigung da, bevor eine Frist überhaupt zu laufen beginnt. In Zirko lässt sich ein Regiebericht nach der Standardvorlage erst abschließen, wenn Auftragnehmer und Auftraggeber unterschrieben haben; unterschrieben wird mit dem Finger auf dem Telefon, auf dem der Bericht ausgefüllt wird.
Regiebericht, Bautagesbericht, Arbeitszeitaufzeichnung: drei Blätter für drei Leser
Der Bautagesbericht hält den ganzen Tag der Baustelle fest. Die Holding Graz zählt auf, was hineingehört: „Wetterverhältnisse, Arbeiter- und Gerätestand, Materiallieferungen, Leistungsfortschritt, Güte- und Funktionsprüfungen, Regieleistungen sowie alle sonstigen Umstände“ (Pkt. 3.1.10.2). Regie steht darin also mit — als Eintrag unter vielen.
Ob dieser Eintrag als Nachweis reicht, entscheidet der Vertrag. Der OGH ließ am 13. Mai 2015 Regiestunden aus Bautagesberichten gelten, gegen die der Auftraggeber nicht binnen zwei Wochen ab Übergabe Einspruch erhoben hatte: Ihm „wäre es daher oblegen nachzuweisen, dass die von der Klägerin verzeichneten Regiestunden unrichtig sind“ (2 Ob 239/14g). Viele Auftraggeber schließen genau das aus. Hall in Tirol schreibt: „Regieberichte auf Tagesberichten werden nicht anerkannt. Es ist ein separates Regiebuch zu führen“ (Pkt. 6.4.5). Das KWP verlangt die Regieaufzeichnungen getrennt vom Bautagebuch, mit einem Verweis darauf im Bautagebuch.
Die Arbeitszeitaufzeichnung ist ein drittes Papier mit einem dritten Leser. § 26 Abs. 1 AZG verpflichtet den Arbeitgeber, „zur Überwachung der Einhaltung der in diesem Bundesgesetz geregelten Angelegenheiten in der Betriebsstätte Aufzeichnungen über die geleisteten Arbeitsstunden zu führen“. Sie erfasst alle geleisteten Arbeitsstunden eines Mitarbeiters, auf allen Baustellen; nach Abs. 8 hat er einmal im Monat Anspruch auf eine kostenfreie Übermittlung, wenn er sie nachweislich verlangt.
Am Beispiel des Freitags in der Kaiserstraße: Die Zeiterfassung zeigt für den Monteur 8:15 Stunden mit 45 Minuten Pause auf der Strangsanierung. Davon sind 2,5 Stunden Regie, der Rest ist Leistungsverzeichnis. Beide Zahlen stimmen, und keine ersetzt die andere. Schick dem Bauherrn nicht die Stundenliste deines Monteurs als Regienachweis — er sähe acht Stunden, von denen er zweieinhalb bezahlt, und den Rest seines Arbeitstags dazu. Wie Zeiten in Zirko je Mitarbeiter, Projekt und Zeitart erfasst werden, zeigt die Seite Zeiterfassung fürs Handwerk.
Ein Regiebericht zum Übernehmen
Betrieb, Kunde, Baustelle, Monteur, Material und Preise stammen aus dem Beispielbetrieb, mit dem die Bildschirmfotos dieses Blogs entstehen: ein Wiener Installateur auf einer Strangsanierung. Der Regiefall und die Bauaufsicht sind ein Beispiel dazu.
Kopf
| Feld | Eintrag |
|---|---|
| Regiebericht Nr. | 3 zur Strangsanierung Kaiserstraße |
| Tag | Freitag, 2. Oktober 2026 |
| Auftragnehmer | Heizung & Sanitär Grubauer GmbH, Reindorfgasse 27, 1150 Wien |
| Auftraggeber | Eigentümergemeinschaft Kaiserstraße 58, 1070 Wien |
| Bauvorhaben, Leistungsort | Strangsanierung Kaiserstraße 58, Steigstrang zwischen Top 7 und Top 8 |
| Grund der Regie | Abzweig zu Top 8 beim Öffnen des Schachts durchgerostet; im Leistungsverzeichnis nicht enthalten |
| Angeordnet von | Ing. Martin Koller, örtliche Bauaufsicht, laut Auftragsschreiben vom 14. September 2026 zur Anordnung von Regie bis 1.500 € netto ermächtigt |
| Angeordnet am, Form | 2. Oktober 2026, 10:05 Uhr mündlich vor Ort, per E-Mail bestätigt um 10:40 Uhr |
Personal
| Name | Beschäftigungsgruppe | von–bis | Stunden | Tätigkeit |
|---|---|---|---|---|
| Emre Yilmaz | Facharbeiter (Monteur) | 10:15–12:45 | 2,5 | Abzweig Top 8 freigelegt, alten Abzweig abgetrennt, neues Kupferrohr verpresst, Absperrventil gesetzt, gedämmt, Mauerdurchbruch verschlossen |
Material
| Bezeichnung | Menge | Einheit |
|---|---|---|
| Kupferrohr 18 × 1 mm | 3 | m |
| Absperrventil 1/2 Zoll | 1 | Stk |
| Rohrisolierung 18 mm | 3 | m |
Geräte: Akku-Pressmaschine 1,5 h, Bohrhammer 0,5 h — nach dem Vertrag dieses Beispiels im Regiestundenpreis enthalten.
Unterschriften: für den Auftragnehmer Emre Yilmaz, 2. Oktober 2026, 12:55 Uhr · für den Auftraggeber Ing. Martin Koller (örtliche Bauaufsicht), 2. Oktober 2026, 13:05 Uhr · übergeben vor Ort am 2. Oktober 2026.

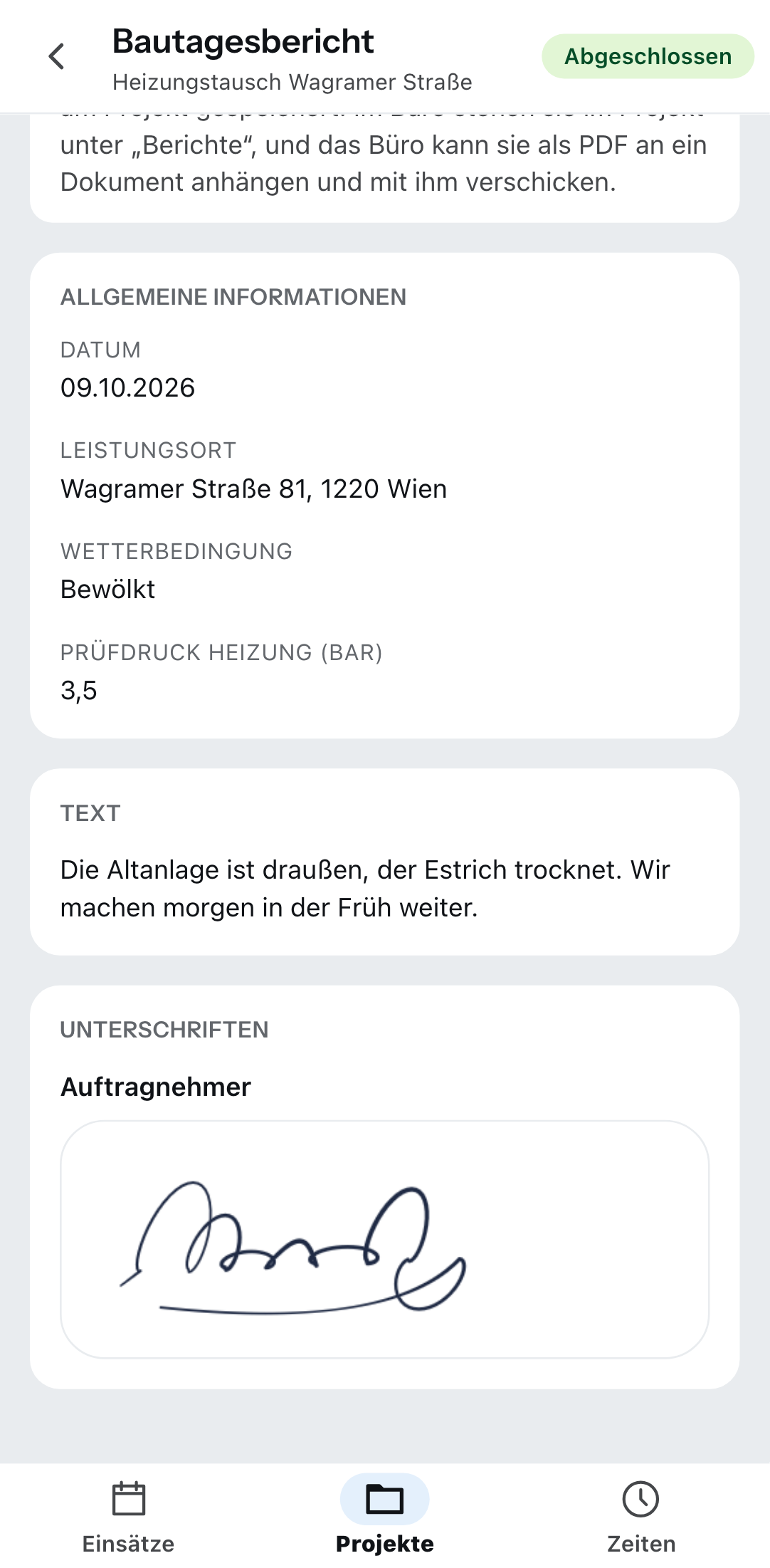

Die Standardvorlage „Regiebericht“ in Zirko trägt in den Allgemeinen Informationen gleich nach dem Auftraggeber das Feld „Angeordnet von“ — einen Freitext, in den Name, Funktion, Tag, Uhrzeit und Form der Anordnung in einem Satz passen. Im Bereich Mitarbeiter ist „Lohngruppe anzeigen“ eingeschaltet: Je Person steht der Name ihrer Lohngruppe auf dem Telefon, damit die Bauaufsicht sieht, was sie unterschreibt, und auf dem Blatt; beim Abschließen wird er festgeschrieben, und ein späterer Wechsel der Gruppe ändert den Bericht nicht mehr. Stundenlöhne und Verrechnungssätze erscheinen nie. Heißen deine Lohngruppen Facharbeiter, Helfer und Vorarbeiter, steht damit die Beschäftigungsgruppe auf dem Bericht — die der Person, nicht die der Leistung; wer den Meister zum Stemmen schickt, schreibt das in die Beschreibung. Eine Vorlage, die dein Betrieb schon vor dieser Erweiterung gespeichert hat, behält ihre Fassung: Dort ergänzt du „Angeordnet von“ einmal als Freitext und schaltest die Lohngruppe ein. Kein eigenes Feld haben der Grund der Regie, die Nummer des Berichts und ein Vorbehalt bei der Gegenzeichnung; sie gehören in die Anmerkungen oder in einen Baustein, den du ergänzt. Den zweiten Unterschriftsplatz kannst du in der Vorlage umbenennen, etwa in „Örtliche Bauaufsicht“.
Von der Unterschrift zur Regierechnung
Aus dem Bericht wird eine Rechnung über genau diese Mengen, zu den vereinbarten Preisen. Mit einem vereinbarten Regiestundenpreis von 78 € für Facharbeiter und den Verkaufspreisen des Materials aus den Stammdaten des Beispielbetriebs rechnet sich der Freitag so:
| Position | Menge | Preis | Betrag netto |
|---|---|---|---|
| Regiestunde Facharbeiter Sanitär, 2. Oktober 2026, Emre Yilmaz | 2,5 h | 78,00 € | 195,00 € |
| Kupferrohr 18 × 1 mm | 3 m | 13,92 € | 41,76 € |
| Absperrventil 1/2 Zoll | 1 Stk | 20,77 € | 20,77 € |
| Rohrisolierung 18 mm | 3 m | 7,25 € | 21,75 € |
| Summe netto | 279,28 € | ||
| Umsatzsteuer 20 % | 55,86 € | ||
| Summe brutto | 335,14 € |
Die Regierechnung ist eine gewöhnliche Rechnung mit allen Angaben nach § 11 UStG 1994 — welche das sind, steht in Rechnung schreiben Österreich: Pflichtangaben und Bauleistung. Bist du Subunternehmer eines Baubetriebs, trägt auch sie keine Umsatzsteuer, sondern den Hinweis auf den Übergang der Steuerschuld (§ 19 Abs. 1a UStG 1994). Der gegengezeichnete Regiebericht kommt als Kopie dazu; die Holding Graz verlangt, den Rechnungen „alle für die Rechnungsprüfung erforderlichen Unterlagen (wie Stundenaufzeichnungen, Leistungsverzeichnisse, Mengenberechnungen etc.)“ beizuschließen (Pkt. 5.2.1). Als Beilage zur Rechnung belegt er die Rechnung — die Bestätigung nach Punkt 6.4.3 ersetzt er nicht, die musste vorher da sein.
Läuft auf der Baustelle eine Abschlagskette, gehört die Regie in die nächste Abschlagsrechnung, dort aber als eigener Abschnitt: „Regieleistungen sind gemeinsam mit den übrigen Leistungen in den Abschlagsrechnungen zu verrechnen, aber darin gesondert auszuweisen“ (Holding Graz, Pkt. 5.2.2). Wie die Kette mit 20 Prozent gerechnet wird, steht in Kumulierte Rechnung in Österreich: Abschläge mit 20 % USt.
In Zirko holst du die Stunden aus der Zeiterfassung: Im Beleg-Editor zeigt der Reiter „Zeiten“ die erfassten Arbeits- und Fahrtzeiten des Projekts, und jede, die du auswählst, wird zu einer Position — die Stunden als Menge, die Beschreibung als Kurztext, der Preis aus der Lohngruppe des Mitarbeiters. Mitarbeiter und Tag stehen im Langtext, und der ist bei einer übernommenen Zeit zunächst ausgeblendet; damit beides auf der Regierechnung steht, blendest du ihn an der Position ein. Erfass die Regie deshalb als eigenen Zeiteintrag, getrennt von den übrigen Stunden des Tages; sonst landen 8:15 Stunden auf der Regierechnung. Gilt im Vertrag ein anderer Regiestundenpreis, setzt du ihn an der Position. Eine schon übernommene Zeit trägt die Kennzeichnung „Bereits übernommen“, damit dieselbe Stunde nicht zweimal berechnet wird.
Stand: 6. Oktober 2026. Dieser Beitrag beschreibt die österreichische Rechtslage und Vertragspraxis und ersetzt keine Rechtsberatung. Die beiden OGH-Entscheidungen von 2015 beziehen sich auf eine ältere Ausgabe der ÖNORM B 2110; seit 1. Mai 2023 gilt die Ausgabe 2023, die die Ausgabe vom 15. März 2013 ersetzt. Bevor du dich auf sieben Tage und zwei Wochen verlässt, lies in der Ausgabe nach, die dein Vertrag nennt — und in den Vertragsbestimmungen deines Auftraggebers, ob er die Frist geändert oder die Anerkennung durch Schweigen gestrichen hat. Die Tabelle oben zeigt, wie oft das vorkommt.
Was Zirko hier tut: Es bringt den Regiebericht als Standardvorlage mit — Allgemeine Informationen mit Auftragnehmer, Projekt, Datum, Auftraggeber, „Angeordnet von“, Leistungsort und Leistungszeitraum, dazu Mitarbeiter mit Datum, Arbeitszeit, Beschreibung und Lohngruppe, Leistungen, Material, Geräte, Bilder, Anmerkungen und die Unterschriften von Auftragnehmer und Auftraggeber. Ohne beide Unterschriften lässt sich der Bericht nicht abschließen; abgeschlossen ist er nicht mehr änderbar, bleibt am Projekt und lässt sich als PDF an die Regierechnung hängen. Was Zirko nicht tut: prüfen, ob die Regie angeordnet war und ob der Anordnende das durfte, die Übergabefrist deines Vertrags überwachen oder die Stunden im Regiebericht mit der Zeiterfassung abgleichen. Und eine Unterschrift aus der Ferne holt es nicht ein: Gezeichnet wird auf dem Telefon vor Ort. Wie Vorlagen, Berichte und Unterschrift zusammenhängen, zeigt die Seite Baustellendokumentation nach eigenen Vorlagen.


Häufige Fragen
Bis wann muss ich den Regiebericht übergeben?
Bis zu der Frist, die dein Vertrag nennt. Gilt die ÖNORM B 2110 ohne eigene Frist, sind es nach Punkt 6.4.3 in der Fassung, die der OGH 2015 in 9 Ob 19/15g zitiert, sieben Tage. Öffentliche Auftraggeber weichen ab: Das Kuratorium Wiener Pensionisten-Wohnhäuser verlangt die Übergabe noch am selben Tag, die Holding Graz bis zum 20. Kalendertag des Folgemonats — und verspätet vorgelegte Aufzeichnungen erkennt sie nicht an.
Was bestätigt der Auftraggeber mit seiner Unterschrift auf dem Regiebericht?
Art und Ausmaß: Stunden, Material und Geräte. Nicht, dass die Regie überhaupt beauftragt war — „Mit Regieberichten wird allerdings nur der Umfang der Leistungen und nicht die Beauftragung selbst bestätigt“, schreibt die Wiener Rechtsanwältin Katharina Müller (Bauzeitung 21/2016). Die Anordnung gehört deshalb als eigene Zeile mit Name und Uhrzeit auf das Blatt oder in eine E-Mail davor.
Darf die örtliche Bauaufsicht Regiearbeiten anordnen?
Wenn der Auftraggeber sie dazu ermächtigt hat — und ob er das hat, steht im Vertrag. Die ÖBA vertritt den Bauherrn bei der Abwicklung; zusätzliche Leistungen zu bestellen, ist eine andere Sache. Die Holding Graz schreibt es ausdrücklich hin: „Zu Vertragsanpassungen und Anordnung von Leistungsänderungen ist die ÖBA aber nur dann berechtigt, wenn dies vom AG ausdrücklich erklärt wird“ (AVB, Pkt. 2.2). Frag beim Auftrag, wer Regie anordnen darf.
Reicht der Bautagesbericht als Nachweis für Regiestunden?
Manchmal. Der OGH hat 2015 Regiestunden aus Bautagesberichten gelten lassen, gegen die der Auftraggeber nicht binnen zwei Wochen schriftlich Einspruch erhoben hatte; ihm wäre der Nachweis oblegen, dass sie unrichtig sind (2 Ob 239/14g). Viele Verträge schließen das aus: Die Stadtgemeinde Hall in Tirol erkennt Regieberichte auf Tagesberichten nicht an und verlangt ein eigenes Regiebuch, das Kuratorium Wiener Pensionisten-Wohnhäuser Regieaufzeichnungen getrennt vom Bautagebuch.
Welcher Stundensatz gilt für Regiearbeiten?
Der vereinbarte. Ist im Vertrag kein Entgelt bestimmt und auch nicht Unentgeltlichkeit vereinbart, gilt ein angemessenes Entgelt als bedungen (§ 1152 ABGB). In Vertragsbestimmungen auf Basis der ÖNORM B 2110 zählt der Regiestundenpreis jener Beschäftigungsgruppe, die der Leistung entspricht, nicht die des eingesetzten Arbeiters — so steht es etwa bei der Holding Graz (AVB, Pkt. 5.1.3). Wer einen Meister für Helferarbeit schickt, bekommt den Helfersatz.
Ersetzt der Regiebericht die Arbeitszeitaufzeichnung nach dem AZG?
Nein, die beiden haben verschiedene Leser. Die Arbeitszeitaufzeichnung führt der Arbeitgeber nach § 26 Abs. 1 AZG über alle geleisteten Arbeitsstunden seiner Leute, zur Überwachung des Arbeitszeitrechts; sie zeigt den ganzen Tag, auf allen Baustellen. Der Regiebericht geht an den Auftraggeber und zeigt nur die Stunden, die er auf Anordnung bezahlt. Ein Monteur mit 8:15 Stunden am Tag kann 2,5 Regiestunden haben, und beide Zahlen stimmen.
Preview testen
Zirko startet Ende 2026. Bis dahin kannst du eine frühe Testfassung ausprobieren — trag dich ein, bestätige deine Adresse, und du bist sofort drin. Zum Start kommt noch eine Mail, mehr nicht.
Verfügbar ab Ende 2026
Weiterlesen
- Kumulierte Rechnung in Österreich: Abschläge mit 20 % USt
Kumulierte Abschlags- oder Akontorechnung in Österreich: Gesamtstand, Abzug der Vorabschläge vor der Steuer, Endrechnung nach § 11 UStG 1994 und Bauleistungen ohne USt.
- Rechnung schreiben Österreich: Pflichtangaben und Bauleistung
Der Weg vom Ausmaß zur fertigen Handwerkerrechnung in Österreich: die Angaben nach § 11 UStG 1994, die UID über 10.000 Euro, der Übergang der Steuerschuld und der Haftrücklass.
- Haftrücklass: wie viel, brutto oder netto, wann er fällig wird
Ohne Vereinbarung kein Haftrücklass (§ 1170 ABGB). Nach ÖNORM B 2110 sind es 2 % der Schlussrechnungssumme inklusive Umsatzsteuer, also vom Brutto — viele Verträge setzen 5 % ein.
- Gewährleistung am Bau in Österreich: drei Jahre, nicht fünf
§ 933 ABGB gibt bei unbeweglichen Sachen drei Jahre, bei beweglichen zwei. Dazu die Vermutungsfrist von sechs Monaten und § 1168a ABGB: Wer nicht warnt, haftet.
Quellen
- ÖNORM B 2110:2023-05-01 — Allgemeine Vertragsbestimmungen für Bauleistungen, Werkvertragsnorm (ersetzt die Ausgabe 2013-03-15), Austrian Standards (geprüft: 6. Oktober 2026)
- OGH 28.05.2015, 9 Ob 19/15g — Punkte 6.4.3 und 8.2.3.3 der ÖNORM B 2110: Anerkennungsfiktion nur für fristgerecht übergebene Regiebestätigungen (geprüft: 6. Oktober 2026)
- OGH 13.05.2015, 2 Ob 239/14g — Regiestunden im Bautagesbericht, kein Einspruch binnen zwei Wochen, Beweislast beim Auftraggeber (geprüft: 6. Oktober 2026)
- § 1151 ABGB — Dienstvertrag und Werkvertrag (geprüft: 6. Oktober 2026)
- § 1152 ABGB — angemessenes Entgelt, wenn keines bestimmt ist (geprüft: 6. Oktober 2026)
- § 1170a ABGB — Kostenvoranschlag mit und ohne Gewährleistung (geprüft: 6. Oktober 2026)
- § 5 KSchG — Kostenvoranschläge im Verbrauchergeschäft, Richtigkeit gilt als gewährleistet (geprüft: 6. Oktober 2026)
- § 26 AZG — Aufzeichnungen über die geleisteten Arbeitsstunden (geprüft: 6. Oktober 2026)
- § 19 UStG 1994 — Übergang der Steuerschuld bei Bauleistungen (Abs. 1a) (geprüft: 6. Oktober 2026)
- Holding Graz — Allgemeine Vertragsbestimmungen für Bauaufträge V1 auf Basis der ÖNORM B 2110:2023: Vertretung durch die ÖBA (Pkt. 2.2), Bautages- und Regieberichte (3.1.10.2), Regieleistungen (3.3.2, 5.1.3), Abschlagsrechnungen (5.2.2) (geprüft: 6. Oktober 2026)
- Stadtgemeinde Hall in Tirol — Allgemeine Vertragsbestimmungen auf Basis der ÖNORM B 2110:2013: Regieleistungen (Pkt. 6.4), Anerkennung (8.2.3.3), Regierechnung (8.3.3) (geprüft: 6. Oktober 2026)
- Kuratorium Wiener Pensionisten-Wohnhäuser — AVB für Bauleistungen, Abweichungen zur ÖNORM B 2110, Stand April 2018: Regieaufzeichnungen am selben Tag, getrennt vom Bautagebuch (geprüft: 6. Oktober 2026)
- Katharina Müller (Müller Partner Rechtsanwälte), Dokumentation von Regieleistungen, Bauzeitung 21/2016 (geprüft: 6. Oktober 2026)
