Fiktive Abnahme: ab wann dein Werk als abgenommen gilt

Die fiktive Abnahme nach § 640 Abs. 2 BGB greift, wenn der Kunde nicht mehr antwortet — beim Privatkunden aber nur, wenn der Hinweis vorher in Textform draußen war.

Zirko RedaktionVeröffentlicht: Aktualisiert: 10 Min. Lesezeit

Inhalt

Wenn dein Kunde nach der Fertigstellung nicht mehr reagiert, gilt dein Werk trotzdem als abgenommen — aber nur, wenn du ihm nach der Fertigstellung eine angemessene Frist zur Abnahme gesetzt hast und er die Abnahme nicht innerhalb dieser Frist unter Angabe mindestens eines Mangels verweigert hat (§ 640 Abs. 2 Satz 1 BGB). Ist dein Kunde ein Verbraucher, kommt eine zweite Bedingung dazu, und an ihr scheitert die fiktive Abnahme am häufigsten: Du musst ihn zusammen mit der Aufforderung zur Abnahme, in Textform, auf die Folgen hingewiesen haben (§ 640 Abs. 2 Satz 2 BGB). Fehlt dieser Hinweis, passiert nach Fristablauf gar nichts — das Werk ist nicht abgenommen, und deine Vergütung ist nicht fällig.

Das ist die Antwort auf die Titelfrage, und sie steht hier oben, weil der Rest Nebenbedingungen sind. Die betreffen: wie lang „angemessen" ist, welche zwei weiteren Uhren beim VOB-Vertrag laufen, was die Abnahme auf einen Schlag auslöst — und was du machst, wenn er statt zu schweigen einen Mangel nennt.

Die drei Bausteine des § 640 Abs. 2 Satz 1 BGB

„Als abgenommen gilt ein Werk auch, wenn der Unternehmer dem Besteller nach Fertigstellung des Werks eine angemessene Frist zur Abnahme gesetzt hat und der Besteller die Abnahme nicht innerhalb dieser Frist unter Angabe mindestens eines Mangels verweigert hat."

Drei Voraussetzungen, und jede einzelne kippt die Fiktion, wenn sie fehlt.

Erstens: Fertigstellung. Der Wortlaut sagt „nach Fertigstellung des Werks". Eine Frist, die du setzt, während die letzte Position noch offen ist, läuft ins Leere — auch wenn der Kunde schweigt. Für dich heißt das: Der Tag der Fertigstellung ist ein Datum, das du belegen können musst, nicht eine Stimmung am Ende der Woche.

Zweitens: eine angemessene Frist zur Abnahme. Das Gesetz nennt keine Zahl, es sagt „angemessen". Maßstab ist, was der Besteller braucht, um das fertiggestellte Werk zu besichtigen und zu beurteilen — bei einem Heizungstausch im Einfamilienhaus ist das etwas anderes als bei einem Bürogebäude mit Sachverständigem. Praktisch: Eine knapp bemessene Frist ist die angreifbare Wahl, eine großzügige verschiebt nur den Tag, an dem die Fiktion eintritt.

Drittens: keine Verweigerung unter Angabe mindestens eines Mangels. Hier steht viel weniger, als die meisten annehmen. Der Wortlaut verlangt vom Besteller die Angabe eines Mangels — nicht den Nachweis, dass er besteht. Umgekehrt genügt ein „ich nehme nicht ab" ohne jeden Mangel nicht, um die Frist anzuhalten. Und eine Grenze zieht schon der Absatz davor: „Wegen unwesentlicher Mängel kann die Abnahme nicht verweigert werden" (§ 640 Abs. 1 Satz 2 BGB).

Beim Privatkunden entscheidet ein Satz in Textform

„Ist der Besteller ein Verbraucher, so treten die Rechtsfolgen des Satzes 1 nur dann ein, wenn der Unternehmer den Besteller zusammen mit der Aufforderung zur Abnahme auf die Folgen einer nicht erklärten oder ohne Angabe von Mängeln verweigerten Abnahme hingewiesen hat; der Hinweis muss in Textform erfolgen." — § 640 Abs. 2 Satz 2 BGB

Drei Worte darin tragen die ganze Last.

„Zusammen mit der Aufforderung." Der Hinweis gehört in dieselbe Nachricht wie die Aufforderung zur Abnahme. Ein Satz, der im Vertrag steht und ein halbes Jahr alt ist, steht nicht „zusammen mit" der Aufforderung, und nachgeschoben wird er auch nicht.

„In Textform." Das ist weniger als Schriftform. § 126b BGB verlangt „eine lesbare Erklärung, in der die Person des Erklärenden genannt ist, auf einem dauerhaften Datenträger" — dauerhaft heißt: Der Empfänger kann sie aufbewahren und sie ist geeignet, die Erklärung unverändert wiederzugeben. Eine E-Mail und ein Brief erfüllen das. Eine Unterschrift verlangt § 126b nicht. Ein Gespräch auf der Baustelle und ein Anruf erfüllen es nicht.

„Nur dann." Ohne den Hinweis tritt die Rechtsfolge nicht ein. Nicht später, nicht abgeschwächt, sondern gar nicht. Und bei einem Verbraucherbauvertrag lässt sich das auch nicht wegvereinbaren: „Von § 640 Absatz 2 Satz 2 … kann nicht zum Nachteil des Verbrauchers abgewichen werden. Diese Vorschriften finden auch Anwendung, wenn sie durch anderweitige Gestaltungen umgangen werden" (§ 650o BGB).

Was in der Aufforderung stehen muss

Vier Bausteine, aus dem Wortlaut abgelesen: die Feststellung, dass das Werk fertiggestellt ist · die Aufforderung zur Abnahme · ein konkretes Fristende · und beim Verbraucher der Hinweis auf die Folgen. So können die vier in einer E-Mail zusammenkommen — das ist keine Gesetzesformulierung, sondern der Wortlaut in einen Absatz gebracht:

„Die beauftragten Arbeiten (Heizungstausch, Objekt Elbchaussee 12, Hamburg) sind seit dem 5. September 2026 fertiggestellt. Ich fordere Sie hiermit zur Abnahme auf und schlage dafür den 18. September 2026, 10 Uhr, vor Ort vor. Bitte erklären Sie die Abnahme spätestens bis zum 30. September 2026.

>

Hinweis nach § 640 Absatz 2 Satz 2 BGB: Erklären Sie die Abnahme innerhalb dieser Frist nicht und verweigern Sie sie auch nicht unter Angabe mindestens eines Mangels, gilt das Werk mit Ablauf der Frist als abgenommen."

Was diesem Absatz seinen Wert gibt, ist nicht der Text, sondern der Zugang: Die Frist läuft ab dem Zeitpunkt, zu dem die Aufforderung bei ihm ankommt. Den musst du belegen können, wenn es später darauf ankommt.

Beim VOB-Vertrag laufen zwei weitere Uhren

Ist die VOB/B wirksam einbezogen, gibt es die Abnahmefiktion ein zweites Mal, und sie ist dort mit Zahlen versehen.

„Wird keine Abnahme verlangt, so gilt die Leistung als abgenommen mit Ablauf von 12 Werktagen nach schriftlicher Mitteilung über die Fertigstellung der Leistung." — § 12 Abs. 5 Nr. 1 VOB/B

„Wird keine Abnahme verlangt und hat der Auftraggeber die Leistung oder einen Teil der Leistung in Benutzung genommen, so gilt die Abnahme nach Ablauf von 6 Werktagen nach Beginn der Benutzung als erfolgt, wenn nichts anderes vereinbart ist. Die Benutzung von Teilen einer baulichen Anlage zur Weiterführung der Arbeiten gilt nicht als Abnahme." — § 12 Abs. 5 Nr. 2 VOB/B

Zwölf Werktage nach der schriftlichen Fertigstellungsmitteilung, sechs nach Beginn der Benutzung — nicht Kalendertage. Der zweite Satz von Nummer 2 ist die Ausnahme, die im Nachunternehmerverhältnis zählt: Wer Teile eines Gebäudes betritt und benutzt, um dort weiterzuarbeiten, nimmt damit nichts ab.

Und eine dritte Zeile arbeitet für dich, weil sie dem Auftraggeber eine Frist setzt: „Vorbehalte wegen bekannter Mängel oder wegen Vertragsstrafen hat der Auftraggeber spätestens zu den in den Nummern 1 und 2 bezeichneten Zeitpunkten geltend zu machen" (§ 12 Abs. 5 Nr. 3 VOB/B). Wer die Vertragsstrafe erst in der Schlussrechnungsprüfung erwähnt, erwähnt sie spät.

Die Grenze steht im selben Atemzug. Die VOB/B ist kein Gesetz, sondern ein Klauselwerk — sie gilt nur, soweit sie in den Vertrag einbezogen ist. Und das Privileg, das die unverändert einbezogene VOB/B der Kontrolle einzelner Klauseln entzieht, hängt an § 310 Abs. 1 BGB, der Allgemeine Geschäftsbedingungen nur ausnimmt, „soweit sie gegenüber einem Unternehmer, einer juristischen Person des öffentlichen Rechts oder einem öffentlich-rechtlichen Sondervermögen verwendet werden". Beim Privatkunden trägt also nicht die 12-Werktage-Klausel, sondern § 640 Abs. 2 BGB — mit dem Hinweis in Textform.

Warum der Tag der Abnahme in deinem Kalender stehen muss

Die Abnahme ist das Scharnier des ganzen Auftrags. An diesem einen Datum ändert sich fünfmal etwas gleichzeitig.

Was sich ändertAb der AbnahmeRechtsgrundlage
Vergütungwird fällig; beim Bauvertrag zusätzlich erst mit prüffähiger Schlussrechnung§ 641 Abs. 1 Satz 1 BGB · § 650g Abs. 4 BGB
Verzinsungdie in Geld festgesetzte Vergütung ist zu verzinsen, sofern nicht gestundet§ 641 Abs. 4 BGB
Verjährung der Mängelansprüchebeginnt zu laufen: 5 Jahre bei Bauwerken, 2 Jahre bei anderen Werken§ 634a Abs. 1 Nr. 1 und 2, Abs. 2 BGB
Verjährung beim VOB-Vertrag4 Jahre bei Bauwerken, beginnend mit der Abnahme der gesamten Leistung§ 13 Abs. 4 Nr. 1 und Nr. 3 VOB/B
Gefahrgeht auf den Besteller über§ 644 Abs. 1 Satz 1 BGB · § 12 Abs. 6 VOB/B
Bekannte Mängelder Besteller behält seine Rechte nur, wenn er sie sich bei der Abnahme vorbehält§ 640 Abs. 3 BGB · § 12 Abs. 5 Nr. 3 VOB/B

Bei einer fiktiven Abnahme ist dieser Tag der Tag nach Fristablauf. Er steht in keinem Protokoll und auf keiner Unterschriftszeile — deshalb ist er genau der Tag, den man später nicht mehr rekonstruieren kann, wenn Fertigstellungsmitteilung, Fristsetzung und Zugang nicht dokumentiert sind.

Zwei Einschränkungen gehören dazu. Fällig heißt beim Bauvertrag nicht „abgenommen", sondern „abgenommen und prüffähig abgerechnet" (§ 650g Abs. 4 BGB) — was auf eine prüffähige Schlussrechnung gehört und warum die Steuerbeträge der Abschläge einzeln abzusetzen sind, steht in Abschlagsrechnung und Schlussrechnung: die Kette, an der Geld verloren geht. Und es gibt Werke, bei denen es überhaupt keine Abnahme gibt: „Ist nach der Beschaffenheit des Werkes die Abnahme ausgeschlossen, so tritt in den Fällen des § 634a Abs. 2 und der §§ 641, 644 und 645 an die Stelle der Abnahme die Vollendung des Werkes" (§ 646 BGB). Dann ist die Vollendung der Stichtag, und die Frage nach der fiktiven Abnahme stellt sich nicht.

Wenn er einen Mangel nennt: die Zustandsfeststellung

Verweigert der Besteller die Abnahme unter Angabe von Mängeln, tritt die Fiktion nicht ein — aber du bist damit nicht wehrlos. § 650g BGB gibt dir ein Werkzeug, das im Handwerk selten benutzt und regelmäßig gebraucht wird.

Er muss mitwirken. „Verweigert der Besteller die Abnahme unter Angabe von Mängeln, hat er auf Verlangen des Unternehmers an einer gemeinsamen Feststellung des Zustands des Werks mitzuwirken" (§ 650g Abs. 1 Satz 1 BGB). Die gemeinsame Feststellung soll den Tag ihrer Anfertigung tragen und ist von beiden zu unterschreiben.

Bleibt er weg, machst du sie allein. Nach § 650g Abs. 2 BGB kannst du die Zustandsfeststellung einseitig vornehmen, wenn er einen vereinbarten oder von dir innerhalb angemessener Frist bestimmten Termin versäumt — es sei denn, er bleibt aus einem Grund fern, den er nicht zu vertreten hat und den er dir unverzüglich mitgeteilt hat. Deine Pflichten dabei: Tag der Anfertigung angeben, unterschreiben, ihm eine Abschrift zur Verfügung stellen.

Und dann dreht sich die Beweisrichtung. Das ist der Satz, für den sich der ganze Aufwand lohnt:

„Ist das Werk dem Besteller verschafft worden und ist in der Zustandsfeststellung nach Absatz 1 oder 2 ein offenkundiger Mangel nicht angegeben, wird vermutet, dass dieser nach der Zustandsfeststellung entstanden und vom Besteller zu vertreten ist." — § 650g Abs. 3 Satz 1 BGB

Die Grenze steht im nächsten Satz: „Die Vermutung gilt nicht, wenn der Mangel nach seiner Art nicht vom Besteller verursacht worden sein kann." Ein Kratzer im Parkett fällt unter die Vermutung, eine zu klein dimensionierte Umwälzpumpe nicht.

Dasselbe Prinzip — feststellen, solange etwas feststellbar ist — gilt eine Stufe früher beim Aufmaß: Warum die Mengen gemeinsam und vor dem Verdecken ermittelt werden und was ein nicht zurückgegebener Stundenlohnzettel nach sechs Werktagen bewirkt, steht in Regiestunden, Stundenzettel, Aufmaß: woran der Nachweis am Bau scheitert.

Drei Papiere, und alle drei entstehen vor dem Streit

Die fiktive Abnahme ist kein Vorgang, den man führt, sondern einer, den man später belegt. Dafür braucht es drei Dinge, und alle drei müssen existieren, bevor jemand widerspricht.

Die Fertigstellungsmitteilung samt Aufforderung und Frist, beim Verbraucher mit dem Hinweis aus § 640 Abs. 2 Satz 2 BGB, versendet so, dass der Zugang nachweisbar ist. Das Abnahmeprotokoll, falls er doch kommt: Beteiligte, Leistungsort, Leistungszeitraum, die abgenommenen Leistungen, die vorbehaltenen Mängel mit Frist zur Beseitigung, Unterschriften beider Seiten. Die Zustandsfeststellung, falls er mit Mängeln verweigert oder zum Termin nicht erscheint — mit dem Tag der Anfertigung, unterschrieben, mit Abschrift an ihn.

Was alle drei gemeinsam haben: Sie sind nur so viel wert wie ihr Datum. Ein Bericht, der am Tag der Fertigstellung auf der Baustelle entsteht und danach nicht mehr geändert werden kann, ist deshalb ein anderer Beleg als ein Dokument, das drei Monate später aus dem Gedächtnis geschrieben wird — auch wenn beide denselben Inhalt haben.

Für die Rechnung, die danach kommt, gilt die Unveränderbarkeit ohnehin nicht mehr nur als guter Stil, sondern als Vorschrift: was die GoBD an einer ausgestellten Rechnung verlangen und was sich seit dem 14. Juli 2025 geändert hat.

Der Satz, an dem alles hängt

Wenn du dir aus diesem Artikel einen einzigen Handgriff mitnimmst, dann den: In jede Nachricht, mit der du einen Privatkunden zur Abnahme aufforderst, gehört der Hinweis auf die Folgen — in Textform, in derselben Nachricht, mit konkretem Fristende. Er kostet dich drei Zeilen. Ohne ihn schweigt dein Kunde folgenlos, und du wartest auf eine Fälligkeit, die nie eintritt.

---

Stand: 12. September 2026. Dieser Artikel gibt die Rechtslage in Deutschland wieder und ersetzt keine Rechtsberatung. Ob dein Vertrag ein Verbraucherbauvertrag im Sinne des § 650i BGB ist, ob die VOB/B wirksam einbezogen wurde und welche Frist im Einzelfall angemessen ist, entscheidet der Einzelfall. Die VOB/B wird von Zeit zu Zeit neu gefasst — die hier zitierten Stellen stammen aus der Fassung 2016; prüfe, welche Fassung dein Vertrag einbezieht.

Zirko führt Berichte am Projekt und auf dem Telefon: Abnahmeprotokoll, Aufmaß, Bautagesbericht und Baustellenbegehung liegen als Vorlagen bereit. Das Abnahmeprotokoll bringt die Felder mit, die oben aufgezählt sind — Auftragnehmer, Auftraggeber, Projekt, Leistungsort, Leistungszeitraum und Datum im Kopf, darunter die erbrachten Leistungen, eine Tabelle für erfasste Mängel mit jeweils einem Datum „zu erledigen bis", Bilder, Anmerkungen und Unterschriftsfelder für beide Seiten. Ein abgeschlossener Bericht lässt sich nicht mehr ändern und bleibt am Projekt gespeichert.

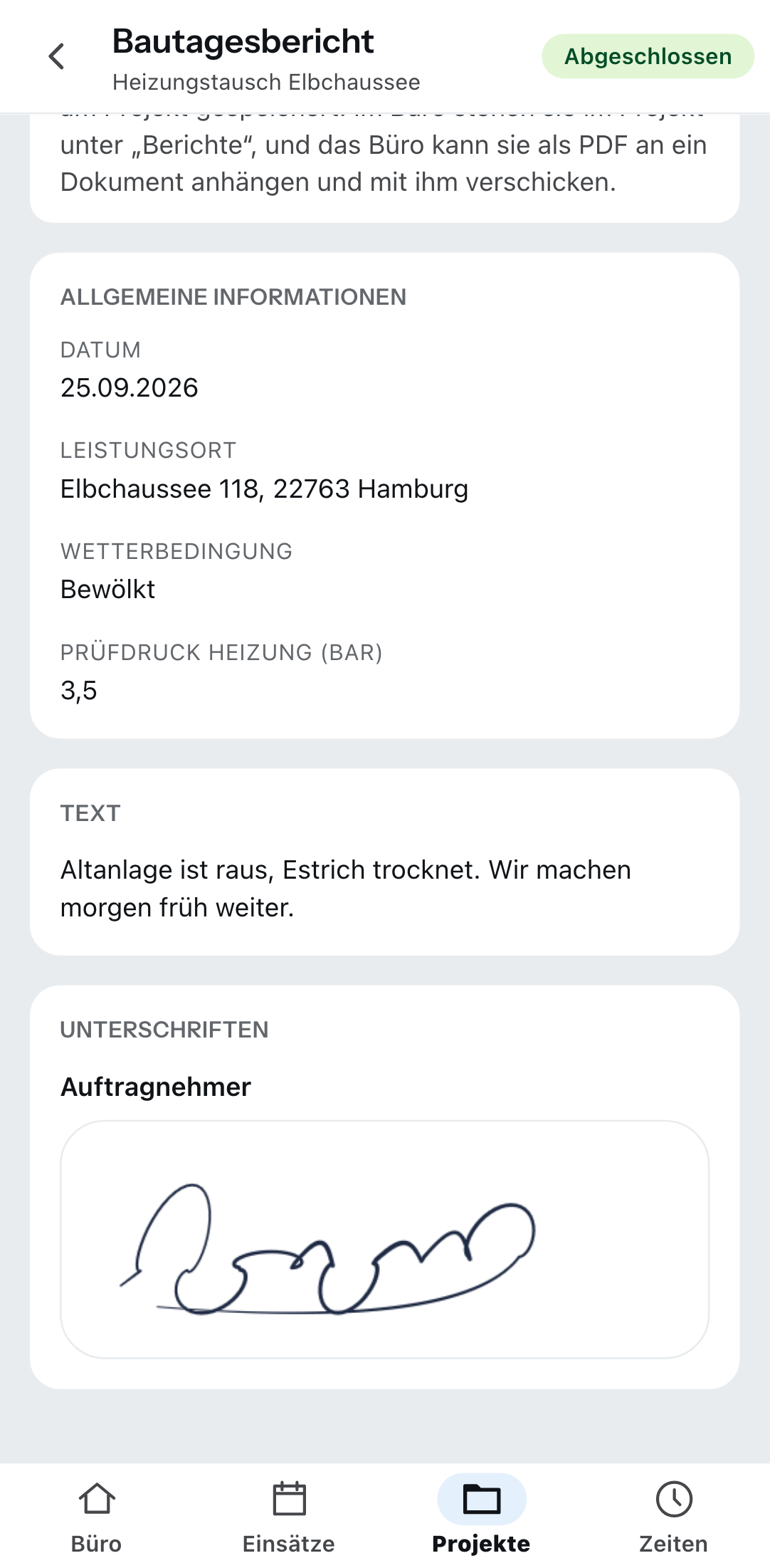

Ein abgeschlossener Bautagesbericht auf dem Telefon mit Datum, Leistungsort und Wetterbedingung; oben rechts die grüne Marke Abgeschlossen, darüber der Hinweis, dass der Bericht sich nicht mehr ändern lässt.
Ein abgeschlossener Bautagesbericht auf dem Telefon mit Datum, Leistungsort und Wetterbedingung; oben rechts die grüne Marke Abgeschlossen, darüber der Hinweis, dass der Bericht sich nicht mehr ändern lässt.

Häufige Fragen

Ab wann gilt meine Leistung als abgenommen, wenn der Kunde sich nicht meldet?

Mit Ablauf der Frist, die du ihm nach Fertigstellung zur Abnahme gesetzt hast — vorausgesetzt, er hat die Abnahme nicht innerhalb dieser Frist unter Angabe mindestens eines Mangels verweigert (§ 640 Abs. 2 Satz 1 BGB). Ist der Besteller ein Verbraucher, tritt diese Wirkung nur ein, wenn du ihn zusammen mit der Aufforderung zur Abnahme in Textform auf die Folgen hingewiesen hast (§ 640 Abs. 2 Satz 2 BGB).

Wie lang muss die Frist zur Abnahme sein?

Das Gesetz nennt keine Zahl. § 640 Abs. 2 Satz 1 BGB verlangt eine „angemessene Frist“ — angemessen ist, was der Besteller braucht, um das fertiggestellte Werk zu besichtigen und zu beurteilen. Der VOB-Vertrag ist an dieser Stelle konkreter: Verlangt der Auftragnehmer nach der Fertigstellung die Abnahme, hat der Auftraggeber sie binnen 12 Werktagen durchzuführen, sofern nichts anderes vereinbart ist (§ 12 Abs. 1 VOB/B).

Muss der Hinweis an den Privatkunden schriftlich sein?

In Textform, nicht in Schriftform. § 640 Abs. 2 Satz 2 BGB verlangt Textform, und § 126b BGB beschreibt sie als „eine lesbare Erklärung, in der die Person des Erklärenden genannt ist, auf einem dauerhaften Datenträger“. Eine E-Mail oder ein Brief erfüllen das; eine Unterschrift verlangt § 126b nicht. Ein mündlicher Hinweis auf der Baustelle erfüllt es nicht.

Reicht es, wenn der Kunde einfach sagt, er nehme nicht ab?

Nein. § 640 Abs. 2 Satz 1 BGB hält die Abnahmefiktion nur auf, wenn der Besteller die Abnahme „unter Angabe mindestens eines Mangels“ verweigert. Ein begründungsloses „ich nehme nicht ab“ steht dort nicht. Umgekehrt verlangt der Wortlaut nur die Angabe eines Mangels, nicht den Nachweis, dass er besteht — und wegen unwesentlicher Mängel kann die Abnahme ohnehin nicht verweigert werden (§ 640 Abs. 1 Satz 2 BGB).

Gilt die 12-Werktage-Regel der VOB/B auch bei meinem Privatkunden?

Nur wenn die VOB/B wirksam in den Vertrag einbezogen ist, und beim Verbraucher ist das die schwierigere Frage. § 310 Abs. 1 Satz 1 BGB nimmt Allgemeine Geschäftsbedingungen nur aus, soweit sie gegenüber einem Unternehmer, einer juristischen Person des öffentlichen Rechts oder einem öffentlich-rechtlichen Sondervermögen verwendet werden; das Privileg für die unverändert einbezogene VOB/B knüpft an genau diesen Satz an. Beim Privatkunden ist § 640 Abs. 2 BGB der belastbare Weg.

Was beginnt mit der Abnahme zu laufen?

Vier Dinge gleichzeitig: Die Vergütung wird fällig (§ 641 Abs. 1 Satz 1 BGB) und ist von der Abnahme an zu verzinsen, sofern sie nicht gestundet ist (§ 641 Abs. 4 BGB); die Verjährung der Mängelansprüche beginnt — fünf Jahre bei Bauwerken (§ 634a Abs. 1 Nr. 2 und Abs. 2 BGB), beim VOB-Vertrag vier Jahre (§ 13 Abs. 4 Nr. 1 und Nr. 3 VOB/B); und die Gefahr geht auf den Besteller über (§ 644 Abs. 1 Satz 1 BGB).
