Povinnost vést stavební deník visí na jediné podmínce — jestli práce vyžaduje povolení. Co musí být v denním zápisu podle přílohy č. 12 vyhlášky č. 131/2024 Sb.

Zirko RedaktionZveřejněno: 8 min čtení

Obsah

Topenář vymění v pražském bytě kotel, odveze starou soustavu a druhý den pokračuje. Deník nevede žádný. O tři měsíce později přijde reklamace a s ní otázka, jaký byl stav potěru, když se zakrývalo. Nikdo to neví. Přitom povinnost vést stavební deník v tomto případě opravdu nevznikla — a přesto je ten chybějící zápis to nejdražší, co na zakázce bylo. Tyhle dvě věci se pletou pořád, tak si je rozděl hned.

Povinnost visí na jediné podmínce: vyžaduje ta práce povolení?

§ 166 odst. 1 stavebního zákona začíná slovy, které celou otázku rozhodují:

„Při provádění nebo odstraňování stavby, zařízení nebo terénní úpravy, která vyžaduje povolení podle tohoto zákona, musí být veden stavební deník v českém jazyce.“

Stejnou podmínku nese i povinnost zhotovitele. § 163 odst. 2 uvozuje svůj výčet slovy „při provádění nebo odstraňování stavby, zařízení nebo terénní úpravy podléhajícím povolení podle tohoto zákona“ — a pod písmenem d) stojí „vést stavební deník nebo jednoduchý záznam o stavbě“.

A kdy práce povolení vyžaduje, říká § 171 jednou větou:

„Záměr vyžaduje povolení s výjimkou drobných staveb a změn využití území, u kterých tak stanoví tento zákon.“

Pořadí otázek je tedy dané a je jen trojí: Je to drobná stavba? Pokud ne — je to jednoduchá stavba? Pokud ano — je to stavba pro bydlení nebo rodinnou rekreaci? Podle tří odpovědí vyjde buď nic, nebo jednoduchý záznam, nebo plný stavební deník.

Rekonstrukce koupelny: proč u ní deník většinou není

Příloha č. 1 k zákonu vyjmenovává drobné stavby a pod odstavcem 1 nese dvě položky, které pokrývají většinu práce běžné řemeslné firmy:

„d) udržovací práce, jejichž provedení nemůže negativně ovlivnit zdraví osob, požární bezpečnost, stabilitu, vzhled stavby, životní prostředí nebo bezpečnost při užívání a nejde o udržovací práce na stavbě, která je kulturní památkou, e) stavební úpravy, pokud se jimi nezasahuje do nosných konstrukcí stavby, nemění se vzhled stavby ani způsob užívání stavby, jejich provedení nemůže negativně ovlivnit požární bezpečnost stavby a nejde o stavební úpravy stavby, která je kulturní památkou“.

Výměna kotle, nové rozvody v bytě, obklady a dlažba, výměna zařizovacích předmětů — dokud se nebourá nosná zeď, nemění se vzhled domu ani způsob užívání a nejde o památku, je to drobná stavba, povolení není potřeba a stavební deník ze zákona nevzniká.

Každá z těch podmínek ale musí platit zároveň. Probouraná nosná příčka mezi koupelnou a chodbou je zásah do nosné konstrukce. Byt v památkové zóně bývá jiný případ než byt na sídlišti. A změna z bytu na provozovnu je změna způsobu užívání. Kdo si není jistý, ptá se stavebního úřadu před zahájením, ne po něm.

Jednoduchý záznam — a past, která se týká právě rodinných domů

Zbylé případy řeší třetí věta § 166 odst. 1: u jednoduchých staveb „postačí vedení jednoduchého záznamu o stavbě“, a to „s výjimkou jednoduchých staveb pro bydlení a rodinnou rekreaci“.

Tady se hodně lidí splete. Rodinný dům se dvěma nadzemními podlažími je podle přílohy č. 2 jednoduchá stavba — a přesto se u něj vede plnohodnotný stavební deník, protože je to stavba pro bydlení. Tedy právě tam, kde má malá firma nejvíc zakázek, úleva neplatí.

Příloha č. 2 mimo jiné řadí mezi jednoduché stavby „udržovací práce neuvedené v příloze č. 1“ a „stavební úpravy pro změny v užívání části stavby, kterými se nezasahuje do nosných konstrukcí stavby a nemění se její vzhled“. U nich, jde-li o jinou stavbu než pro bydlení a rodinnou rekreaci, jednoduchý záznam stačí.

Co do deníku patří každý den

Obsah neurčuje zákon, ale příloha č. 12 vyhlášky č. 131/2024 Sb., o dokumentaci staveb. Pravidelný denní záznam má podle části B bodu 1 sedm položek:

Co se zapisuje každý denPrávní základ
Jména a příjmení osob pracujících na staveništipříloha č. 12, B.1 písm. a)
Klimatické podmínky (počasí, teploty) a stav staveništěB.1 písm. b)
Popis a množství provedených prací a montáží a jejich časový postupB.1 písm. c)
Dodávky materiálů, výrobků, strojů a zařízení, jejich uskladnění a zabudováníB.1 písm. d)
Nasazení mechanizačních prostředkůB.1 písm. e)
Přijatá opatření proti prašnostiB.1 písm. f)
Přijatá opatření k zajištění přístupnostiB.1 písm. g)

K tomu další záznamy podle části B bodu 2 — a tam jsou položky, které se vracejí v každém sporu: souhlas se zakrýváním prací (základové spáry, výztuž do betonu, podzemní vedení), předání a převzetí staveniště, odůvodnění a schvalování změn materiálů a odchylek od ověřené dokumentace, dílčí přejímky ukončených prací a odstranění vad a nedodělků.

Jedna z nich stojí za zvláštní zmínku: písmeno o) žádá zaznamenat „skutečnosti důležité pro věcné, časové a finanční plnění smluv (vícepráce, nepředvídatelné vlivy, výskyt překážek na staveništi …)“. To je přesně ten okamžik, kdy podle občanského zákoníku běží lhůta „bez zbytečného odkladu“ pro oznámení, že se překročí rozpočet — a nárok na vyšší cenu zaniká mlčením. Podrobně: jediná věta v nabídce, která rozhoduje, zda smíš cenu zvýšit.

Denní záznam přitom není evidence pracovní doby. Jména osob na staveništi jsou něco jiného než začátek a konec směny každého z nich; to druhé chce § 96 zákoníku práce a je to samostatná povinnost s vlastní pokutou — viz co přesně musí být zapsáno v evidenci pracovní doby.

Tentýž den, nejpozději následující

Část C bod 2 přílohy č. 12 je krátká a na stavbě se porušuje nejčastěji:

„Záznamy o postupu prací a jejich souvislostech se zapisují tentýž den, nejpozději následující den, ve kterém se na stavbě pracuje. U technicky jednoduchých staveb se mohou záznamy se souhlasem stavebního úřadu provádět nejdéle za období jednoho pracovního týdne.“

Týdenní režim tedy existuje, ale není automatický — je vázaný na souhlas stavebního úřadu a na technicky jednoduchou stavbu. Bez toho souhlasu platí lhůta jeden den.

Část C bod 1 dodává tři formální požadavky, které se týkají i elektronického deníku: musí být na stavbě přístupný kdykoli v průběhu práce všem oprávněným osobám, má číslované strany bez ohledu na svou formu a nesmí v něm být vynechána volná místa.

Elektronická forma: co zákon žádá a co nechává otevřené

Elektronický deník je pravidlem jen v jednom případě. § 166 odst. 5: „U stavby, která je předmětem veřejné zakázky v nadlimitním režimu, musí být stavební deník veden v elektronické formě.“ Všude jinde je forma na tobě.

Jak se v elektronické formě zajišťuje, že zápis skutečně pochází od oprávněné osoby, vyhláška neurčuje technologií, ale odkazem — část C bod 3: „Pokud se stavební deník vede elektronickou formou, pak musí být jednoznačnost zápisu oprávněných osob zajištěna v souladu s platnou legislativou.“ Před nadlimitní zakázkou si proto způsob podepisování vyjasni se zadavatelem předem, ne až na stavbě.

A pozor na konec. § 166 odst. 3 říká, co se děje po dokončení: zhotovitel předá originál stavebníkovi, a je-li deník veden elektronicky, předá ho „ve strojově čitelném formátu“, nebo ho uchová a zajistí k němu stavebníkovi a jím určeným osobám přístup „po dobu 10 let od právní moci kolaudačního rozhodnutí, popřípadě od dokončení stavby, pokud se kolaudační rozhodnutí nevyžaduje“. Deset let přístupu je závazek, který si stojí za to přečíst dřív, než si vybereš nástroj.

Kdo smí zapisovat

Okruh je uzavřený a stojí v § 166 odst. 2: stavebník, stavbyvedoucí, osoba vykonávající stavební dozor, osoba provádějící kontrolní prohlídku stavby a osoba odpovídající za provádění vybraných zeměměřických činností. Dále — jsou-li zřízeny — technický dozor stavebníka, dozor projektanta, koordinátor BOZP, působí-li na staveništi, a další osoby oprávněné ke kontrole podle jiných předpisů.

K identifikačním údajům přitom patří podle přílohy č. 12 části A písm. d) jména osob zabezpečujících odborné vedení provádění stavby „s rozsahem jejich oprávnění a odpovědnosti“, a osoby vykonávající vybrané činnosti ve výstavbě prokazují oprávnění otiskem razítka a podpisem. Jestli takové oprávnění vůbec potřebuješ, je jiná otázka než živnostenské oprávnění — k tomu co se dokládá u řemeslné živnosti a kdy nestačí.

Dvě zakázky téže firmy, dva úplně jiné závěry

Zakázka první — výměna kotle v bytě. Nezasahuje do nosných konstrukcí, nemění vzhled ani způsob užívání, není to památka. Drobná stavba podle přílohy č. 1 odst. 1 písm. e), povolení není potřeba, stavební deník ze zákona nevzniká. Pokuta nehrozí žádná. Firma přesto píše denní zápis, protože z něj po letech vyčte, co bylo zakryto a kdy se předávalo — a na skryté vady stavby má objednatel pět let, viz § 2629 a proč nesmíš odmítnout převzetí kvůli drobnostem.

Zakázka druhá — rozvody v novém rodinném domě. Stavba vyžaduje povolení, takže deník být musí. Rodinný dům je sice jednoduchá stavba, ale spadá pod výjimku v § 166 odst. 1 větě třetí — jednoduchý záznam tu nestačí. Vést ho má zhotovitel (§ 163 odst. 2 písm. d)), zapisovat se má tentýž den, a za nevedení lze podle § 302 odst. 2 písm. c) ve spojení s odst. 7 písm. a) uložit pokutu až 400 000 Kč. Po dokončení běží deset let uchovávání — tam už podle § 167 písm. c) na straně vlastníka stavby, se stejnou horní hranicí pokuty.

Rozdíl mezi oběma zakázkami není v rozsahu práce ani v ceně. Je v tom, jestli stavba potřebuje povolení.

---

Stav k 21. září 2026. Článek popisuje právní stav a nenahrazuje právní poradenství. Citace vycházejí ze znění stavebního zákona účinného k 11. 6. 2026 a z vyhlášky č. 131/2024 Sb. účinné od 1. 7. 2024. Přílohy č. 1 a č. 2 stavebního zákona se novelizují častěji než samotné paragrafy — zařazení konkrétní stavby mezi drobné nebo jednoduché proto před zahájením zakázky ověř v aktuálním znění příloh, ne v tomto článku.

Co dělá Zirko: stavební deník je jedna z jedenácti výchozích šablon protokolů; na telefonu se vyplní na stavbě, uzavře a od té chvíle už ho nelze změnit — uzavřený protokol zůstává u projektu. Co Zirko nerozhodne: jestli tvoje zakázka vyžaduje povolení, a tedy jestli se deník vést musí. To je otázka na stavební úřad a fakt o konkrétní stavbě, ne nastavení šablony.

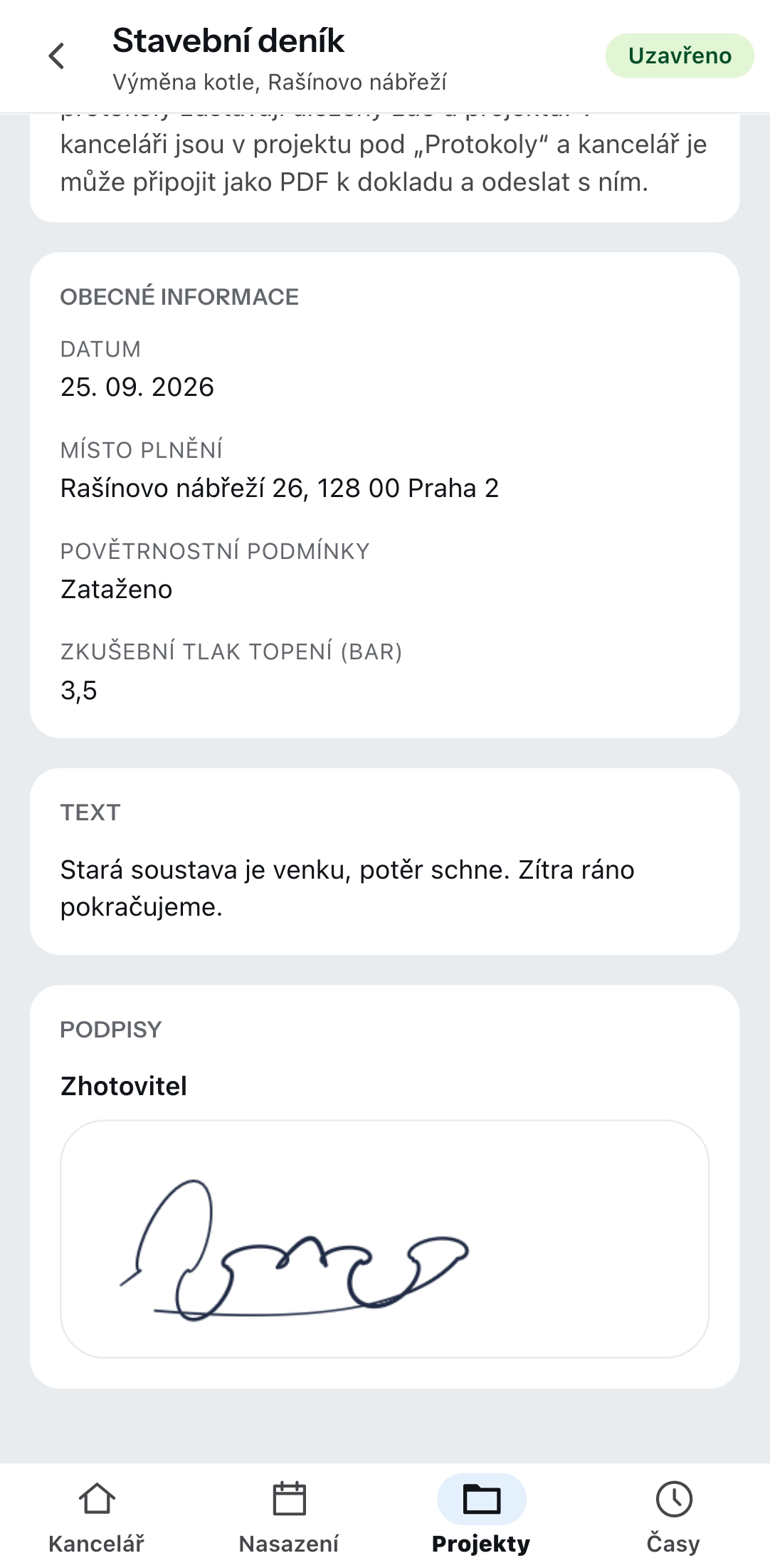

Stavební deník otevřený na telefonu: v záhlaví název zakázky a štítek Uzavřeno, pod ním upozornění, že uzavřený protokol už nelze změnit a zůstává uložen u projektu, a dále pole Datum, Místo plnění, Povětrnostní podmínky a volný text; dole lišta Kancelář, Nasazení, Projekty, Časy.
Stavební deník otevřený na telefonu: v záhlaví název zakázky a štítek Uzavřeno, pod ním upozornění, že uzavřený protokol už nelze změnit a zůstává uložen u projektu, a dále pole Datum, Místo plnění, Povětrnostní podmínky a volný text; dole lišta Kancelář, Nasazení, Projekty, Časy.

Časté otázky

Musím vést stavební deník u rekonstrukce koupelny?

Zpravidla ne. Povinnost podle § 166 odst. 1 stavebního zákona vzniká jen u stavby, která vyžaduje povolení. Stavební úpravy, jimiž se nezasahuje do nosných konstrukcí, nemění se vzhled ani způsob užívání stavby a nemůže tím být negativně ovlivněna požární bezpečnost, jsou podle přílohy č. 1 odst. 1 písm. e) drobnou stavbou — a drobná stavba podle § 171 povolení nevyžaduje. Výjimkou je stavba, která je kulturní památkou.

Kdy stačí jednoduchý záznam o stavbě?

U jednoduchých staveb — ale s jednou výjimkou, která se řemeslníků týká nejčastěji. § 166 odst. 1 věta třetí: u jednoduchých staveb postačí jednoduchý záznam „s výjimkou jednoduchých staveb pro bydlení a rodinnou rekreaci“. U rodinného domu se tedy vede plnohodnotný stavební deník, přestože rodinný dům je podle přílohy č. 2 jednoduchá stavba.

Do kdy se musí zápis provést?

Tentýž den, nejpozději následující den, ve kterém se na stavbě pracuje — příloha č. 12 vyhlášky č. 131/2024 Sb., část C bod 2. U technicky jednoduchých staveb se mohou záznamy se souhlasem stavebního úřadu provádět nejdéle za období jednoho pracovního týdne; ten souhlas si ale musíš vyžádat, nevzniká sám.

Kdo deník vede a kdo za něj ručí?

Vede ho zhotovitel — § 163 odst. 2 písm. d) stavebního zákona. Zápisy do něj smí podle § 166 odst. 2 provádět stavebník, stavbyvedoucí, osoba vykonávající stavební dozor, osoba provádějící kontrolní prohlídku a osoba odpovídající za vybrané zeměměřické činnosti, dále technický dozor stavebníka, dozor projektanta, koordinátor BOZP a další kontrolní orgány.

Jaká je pokuta za nevedení stavebního deníku?

Až 400 000 Kč. Zhotovitel se podle § 302 odst. 2 písm. c) stavebního zákona dopustí přestupku tím, že v rozporu s § 163 odst. 2 písm. d) nevede stavební deník nebo jednoduchý záznam o stavbě; sazbu stanoví § 302 odst. 7 písm. a). Stejná horní hranice platí pro vlastníka stavby, který deník neuchová deset let.
