Předávací protokol stavby: dvě kolonky, na kterých visí zaplacení

Občanský zákoník zná jen převzetí s výhradami, nebo bez výhrad. Co z toho plyne pro nárok na cenu, pro datum uskutečnění plnění a co do protokolu skutečně patří.

Zirko RedaktionZveřejněno: Aktualizováno: 7 min čtení

Obsah

Na stavbě je hotovo, uklidilo se, zákazník poděkoval a odjel. Tři týdny nato přijde e-mail, že topení hučí a že faktura počká.

Rozdíl mezi firmou, která v té chvíli má argument, a firmou, která ho nemá, jsou dvě zaškrtávací kolonky: převzetí s výhradami, nebo bez výhrad. Na nich a na datu vedle nich visí nárok na zaplacení ceny, datum uskutečnění zdanitelného plnění a začátek lhůt pro vytknutí vad. Všechno ostatní na předávacím protokolu je doplněk.

Tento článek je o předání díla — o tom, co mezi sebou podepisují zhotovitel a objednatel. Předávací protokol bytu nájemci nebo kupujícímu je jiný dokument z jiné části zákona a řeší stav bytu, ne hotovou zakázku.

Bez předání není nárok na cenu

Dvě ustanovení, dohromady patnáct slov, a mezi nimi celá ekonomika předání.

§ 2604: „Dílo je provedeno, je-li dokončeno a předáno.“

§ 2610 odst. 1: „Právo na zaplacení ceny díla vzniká provedením díla.“

Poskládáno: dokud dílo nebylo předáno, není splatná cena — i kdyby bylo všechno odvedené a uklizené. Zhotovitel, který nechá zakázku doběhnout bez protokolu, si sám odkládá splatnost na neurčito a v případném sporu nemá čím doložit, kdy nárok vznikl.

Z toho plyne i opak, který se využívá málo: § 2611 dovoluje požadovat během provádění díla přiměřenou část odměny, provádí-li se dílo po částech nebo se značnými náklady a nebyla-li ujednána záloha. A § 2606 dovoluje předat a převzít dílo po částech, lze-li jednotlivé stupně odlišit — pak podle § 2610 odst. 2 vzniká právo na zaplacení ceny za každou část při jejím provedení. Každá dílčí přejímka proto potřebuje vlastní protokol s vlastním datem. Bez něj je dílčí faktura tvrzení, ne doklad.

S výhradami, nebo bez výhrad — třetí možnost neexistuje

Většina vzorů, které kolují, má na konci volnou kolonku „poznámky“. Zákon ale nepředpokládá poznámku, nýbrž volbu. § 2605 odst. 1:

„Dílo je dokončeno, je-li předvedena jeho způsobilost sloužit svému účelu. Objednatel převezme dokončené dílo s výhradami, nebo bez výhrad.“

A odstavec 2 říká, co na té volbě visí:

„Převezme-li objednatel dílo bez výhrad, nepřizná mu soud právo ze zjevné vady díla, namítne-li zhotovitel, že právo nebylo uplatněno včas.“

Pro zhotovitele je to nejcennější věta celého dílu. Převzetí bez výhrad uzavírá otázku zjevných vad — těch, které byly při předání vidět. Neuzavírá vady skryté; na ty je u stavby pět let, a co všechno k tomu patří, rozebírá článek o skrytých vadách stavby a převzetí díla.

Proto protokol musí obě možnosti nabídnout, a to viditelně. Kolonka „poznámky“ vyplněná větou „drobnosti doděláme“ není ani jedno: není to převzetí bez výhrad a není to ani soupis výhrad s termínem.

Co objednatel nesmí

Nejčastější zdržovací manévr je odmítnout převzetí, protože něco chybí. § 2628 mu v tom brání:

„Objednatel nemá právo odmítnout převzetí stavby pro ojedinělé drobné vady, které samy o sobě ani ve spojení s jinými nebrání užívání stavby funkčně nebo esteticky, ani její užívání podstatným způsobem neomezují.“

Tři podmínky současně: ojedinělé, drobné, nebránící užívání. Chybějící krytka vypínače je splňuje. Netěsnící rozvod ne. Správný postup u drobných vad není odklad předání, ale zápis výhrady s termínem — dílo je předáno, lhůty běží, cena je splatná a ty máš vedle sebe napsáno, co ještě doděláš.

A ještě jedna věc se převzetím mění: podle § 2624 nese zhotovitel nebezpečí škody nebo zničení stavby „až do jejího předání, ledaže by ke škodě došlo i jinak“. Do podpisu je vytopená stavba tvůj problém.

Datum na protokolu rozjede tři lhůty naráz

Co začne běžetOdkdyPrávní základ
Splatnost ceny dílaod provedení, tj. dokončení + předání§ 2610 odst. 1 obč. zák.
Datum uskutečnění zdanitelného plněníden převzetí díla nebo jeho dílčí části§ 21 odst. 4 písm. a) zák. o DPH
Lhůta pro vystavení daňového dokladu15 dnů ode dne vzniku povinnosti přiznat daň§ 28 odst. 8 zák. o DPH
Lhůta pro vytknutí skryté vady u stavbynejpozději 5 let od převzetí§ 2629 odst. 1 obč. zák.

Zákon o DPH je v tomhle nezvykle jednoznačný: zdanitelné plnění se považuje za uskutečněné „dnem převzetí díla nebo jeho dílčí části při zdanitelném plnění uskutečněném podle smlouvy o dílo“. Ne dnem, kdy jsi odjel ze stavby, ani dnem, kdy sis na fakturu udělal čas. Jedno datum na jednom papíře určuje, do kterého zdaňovacího období plnění spadá — a co všechno pak na faktuře nesmí chybět, je v článku vystavit fakturu za stavební práce.

Kolaudace není předání

Tyhle dva pojmy si vyměňují místo v každé druhé diskusi, a přitom spolu nesouvisejí.

Předání je soukromoprávní věc mezi tebou a objednatelem: § 2604 a násl. Kolaudace je veřejnoprávní povolení stavbu užívat. § 230 stavebního zákona č. 283/2021 Sb.: „Stavbu, která vyžaduje povolení, lze užívat jen na základě kolaudačního rozhodnutí a jen k účelu vymezenému v tomto rozhodnutí.“

Z toho plyne dvojí. U zakázky, která povolení nevyžaduje — a to je většina rekonstrukcí, které dělá řemeslná firma — žádná kolaudace nebude, ale předávací protokol dává smysl přesto, protože na něm visí splatnost a lhůty. A u zakázky, která povolení vyžaduje, se dílo předává objednateli dřív, než přijde stavební úřad; kolaudace tvůj nárok na cenu neodkládá, pokud si to strany nesjednaly jinak. Jestli u té které práce vzniká i povinnost vést stavební deník, závisí na téže otázce — vyžaduje ta práce povolení?

Zkoušky: zápis, i když objednatel nedorazí

Má-li být dokončení prokázáno ujednanými zkouškami — tlaková zkouška topení, revize elektro, zkouška těsnosti kanalizace —, platí § 2607. Provedení díla se považuje za dokončené úspěšným provedením zkoušek; k účasti zhotovitel objednatele včas přizve, a nezúčastní-li se objednatel a nevylučuje-li to povaha věci, nebrání to jejich provedení.

Odstavec 2 počítá výslovně s tím, že objednatel nedorazí:

„Výsledek zkoušky se zachytí v zápisu; není-li objednatel přítomen, potvrdí zápis místo něho hodnověrná, odborně způsobilá a nestranná osoba, jež se zkoušek zúčastnila.“

Revizní technik tuhle roli splní. U běžného předání bez zkoušek obdobné pravidlo neexistuje, a proto se pozvánka k předání posílá písemně, s datem a hodinou.

Vzor: co na protokolu skutečně musí být

Není předepsaný formulář, a proto se vzory na internetu liší o polovinu obsahu. Následující text stačí na jednu stranu A4 a nese všechno, o co se opírají ustanovení výše.

Předávací protokol k dílu

>

Zhotovitel: … · Objednatel: … · Smlouva o dílo ze dne … · Místo plnění: …

>

Předmět předání: … (u dílčí přejímky se doplní, která část díla se předává)

>

Den předvedení způsobilosti díla sloužit svému účelu: … Den předání a převzetí: …

>

Provedené zkoušky a revize (zápisy tvoří přílohu): …

>

Objednatel dílo přejímá: ☐ bez výhrad ☐ s výhradami uvedenými níže

>

| Vada | Termín odstranění | |---|---| | … | … |

>

Objednatel bere na vědomí, že podle § 2605 odst. 2 občanského zákoníku převzetím bez výhrad zanikají jeho práva ze zjevných vad díla.

>

Přílohy: fotodokumentace, protokoly o zkouškách, předané doklady a návody.

>

V … dne … · Zhotovitel: … · Objednatel: …

Dvě položky v tom seznamu se vynechávají nejčastěji a obě mají cenu. Den předvedení způsobilosti je samostatné datum od data podpisu, protože § 2605 odst. 1 váže dokončení právě na něj — bývají to dva různé dny a soud se na to ptá. A věta o § 2605 odst. 2 není hrozba: je to jediný způsob, jak později doložit, že objednatel věděl, co podepisuje, když nechal kolonku „s výhradami“ prázdnou.

---

Stav k 24. září 2026. Článek popisuje právní stav a nenahrazuje právní ani daňové poradenství. Citace vycházejí ze znění občanského zákoníku a zákona o DPH účinného k 1. 1. 2026. Práva z vadného plnění se podle § 2615 odst. 2 řídí obdobně úpravou kupní smlouvy, která se u spotřebitelských sporů novelizuje častěji než ustanovení o díle — u sporu se spotřebitelem proto ověř i tuto část zákona.

Co dělá Zirko: mezi deseti výchozími šablonami protokolů je Předávací protokol — obecné informace se natáhnou ze zakázky, tabulka zaznamenaných vad má u každé vady sloupec „vyřídit do“, přidávají se fotky a dole jsou podpisy zhotovitele i objednatele. Vyplní a podepíše se na telefonu přímo na stavbě, hotový protokol zůstane u zakázky a kancelář ho může připojit jako PDF k dokladu a odeslat s ním. Co za tebe neudělá: neposoudí, jestli je vada „ojedinělá a drobná“ ve smyslu § 2628, a nerozhodne, jestli má objednatel přejímat s výhradami, nebo bez nich.

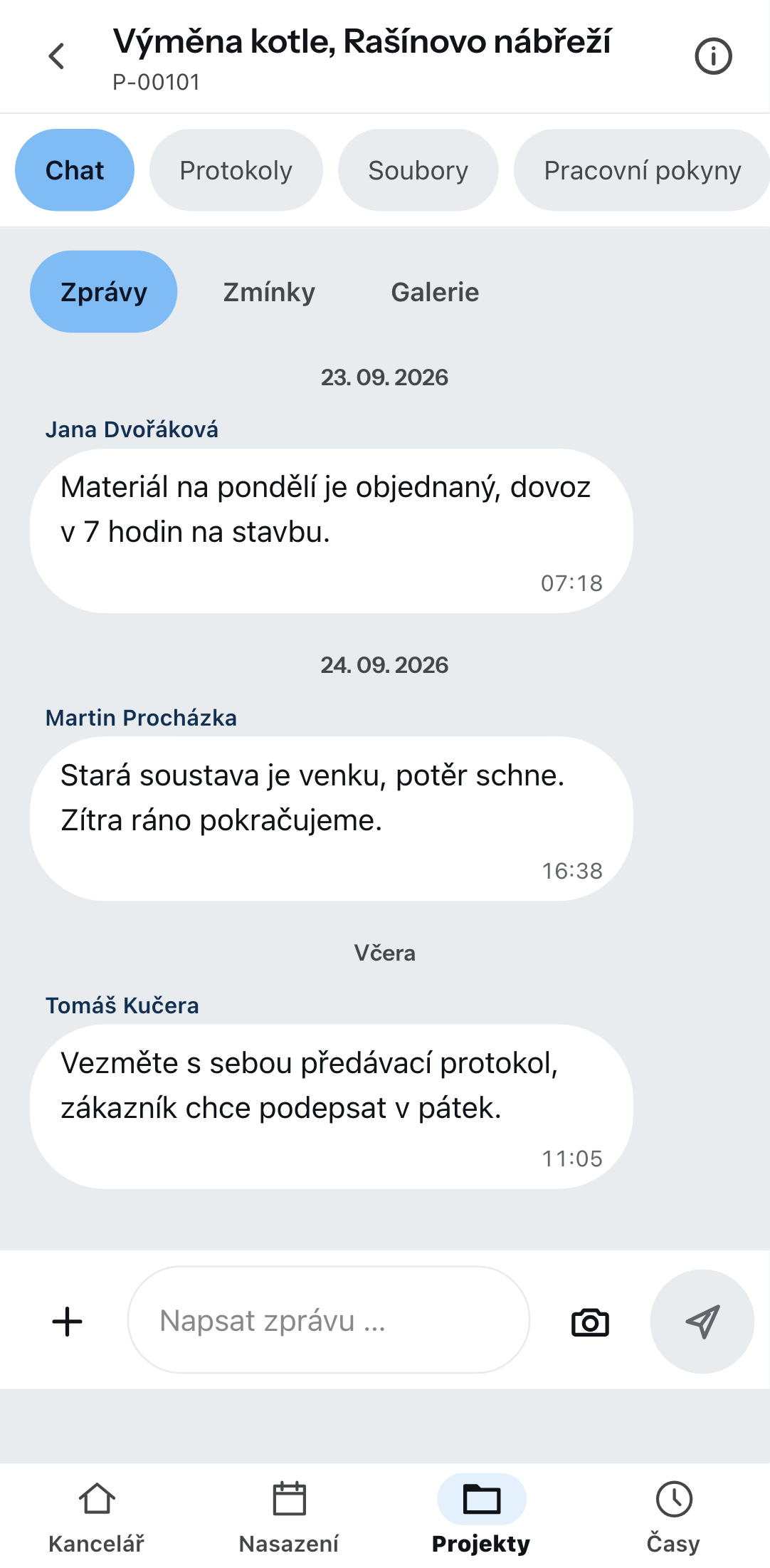

Otevřená zakázka na telefonu se záložkami Chat, Protokoly, Soubory a Pracovní pokyny; v chatu datované zprávy od několika kolegů, poslední připomíná, že se má na stavbu vzít předávací protokol, protože zákazník chce podepsat.
Otevřená zakázka na telefonu se záložkami Chat, Protokoly, Soubory a Pracovní pokyny; v chatu datované zprávy od několika kolegů, poslední připomíná, že se má na stavbu vzít předávací protokol, protože zákazník chce podepsat.

Časté otázky

Co musí být v předávacím protokolu stavby?

Zákon obsah nepředepisuje, ale § 2605 odst. 1 předepisuje volbu: objednatel převezme dokončené dílo „s výhradami, nebo bez výhrad“. Protokol tedy musí umožnit obojí a musí nést datum, označení díla a smlouvy, podpisy obou stran a — pokud jsou výhrady — jejich soupis s termínem odstranění. Volná kolonka „poznámky“ tuto volbu nenahrazuje.

Kdy vzniká nárok na zaplacení ceny díla?

Provedením díla. § 2610 odst. 1 občanského zákoníku: „Právo na zaplacení ceny díla vzniká provedením díla.“ A § 2604 říká, co je provedení: „Dílo je provedeno, je-li dokončeno a předáno.“ Dokud dílo nebylo předáno, není splatná cena — bez ohledu na to, že práce jsou hotové.

Jaké datum je datum uskutečnění zdanitelného plnění u díla?

Den převzetí. § 21 odst. 4 písm. a) zákona o DPH: zdanitelné plnění se považuje za uskutečněné „dnem převzetí díla nebo jeho dílčí části při zdanitelném plnění uskutečněném podle smlouvy o dílo“. Od téhož dne běží 15denní lhůta pro vystavení daňového dokladu podle § 28 odst. 8.

Může zákazník odmítnout převzetí kvůli drobným vadám?

Nemůže. § 2628: „Objednatel nemá právo odmítnout převzetí stavby pro ojedinělé drobné vady, které samy o sobě ani ve spojení s jinými nebrání užívání stavby funkčně nebo esteticky, ani její užívání podstatným způsobem neomezují.“ Takové vady se zapíšou jako výhrady a převzetí proběhne.

Je předávací protokol totéž co kolaudace?

Není. Předání je věc mezi zhotovitelem a objednatelem podle § 2604 a násl. občanského zákoníku. Kolaudace je veřejnoprávní povolení užívat stavbu: § 230 stavebního zákona č. 283/2021 Sb. stanoví, že „stavbu, která vyžaduje povolení, lze užívat jen na základě kolaudačního rozhodnutí a jen k účelu vymezenému v tomto rozhodnutí“. Jedno bez druhého existovat může.

Co když se zákazník k předání nedostaví?

U zkoušek na to zákon pamatuje: § 2607 odst. 2 připouští, aby zápis místo nepřítomného objednatele potvrdila „hodnověrná, odborně způsobilá a nestranná osoba, jež se zkoušek zúčastnila“. U běžného předání takové pravidlo není — proto se pozvánka posílá písemně a s termínem, aby bylo doložitelné, že objednatel předání zmařil.
